Vernielingen, diefstal schildjes etc
In de afgelopen periode heeft de aannemer regelmatig te maken gehad met vandalisme; schildjes die in het weekend verdwijnen, hekken en borden die verplaatst worden. Ook is er glas gegooid in een van de buizen die afgedopt uit de grond stak. Hiervan is melding gemaakt bij de wijkagent; omdat dit onveilige situaties in de wijk kan opleveren.
Het kampement is avonds en in het weekend afgesloten en wordt met een camera beveiligd. In de straten is dat niet mogelijk, daarom ook het verzoek aan u als bewoners om alert te zijn op dit soort gedrag en het bij ons te melden. Dat kan ook anoniem, via
(088) 2227002 of mobiel (06) 51358748 Per mail mag natuurlijk ook: h.slump@baasbv.nl (Hermien Slump, Omgevingsmanager)
Ook vanuit de redactie van de dorpspagina willen we benadrukken dat dit een kwalijke zaak is en ‘kwajongensstreken’ overschrijden. We hebben als inwoners er alle baat bij dat het elektriciteitsnetwerk in onze dorpen toekomstbestendig wordt gemaakt en dan helpt dit soort crimineel gedrag niet mee.
Werkzaamheden komende weken tot de bouwvak (week 31)
In de komende weken tot de zomer ronden we de werkzaamheden af waar we nu bezig zijn.

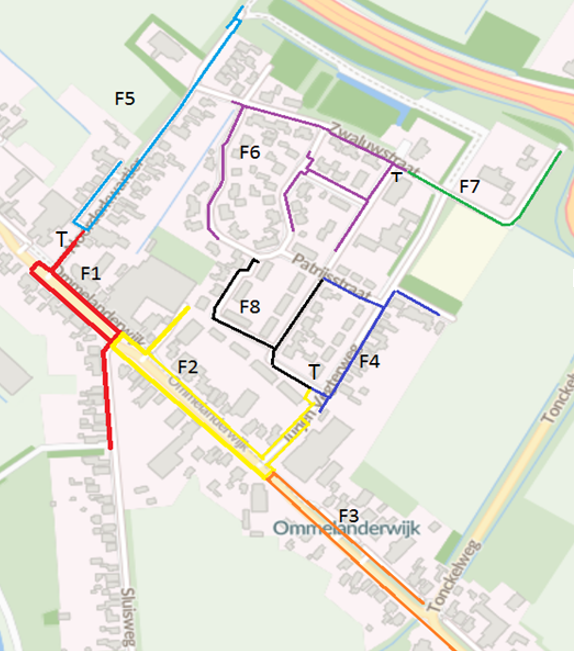

Update werkzaamheden per fase
Fase 1
Graaf-, leg- en montage werkzaamheden zijn afgerond;
In de Sluisweg wordt het straatwerk hersteld;
Het plein voor de flat en Meertens wordt gedicht en herstraat.
Fase 2
In het 1e gedeelte van fase 2 (oneven kant) zijn we nog druk bezig. We leggen de kabels tot aan de Jurjen Vegterweg, de bocht om en richting het trafostation in de Fazantstraat.
Aan de even kant zullen we voor zover nog mogelijk voor de zomer een start maken met de werkzaamheden.
Fase 3/4
Wordt na de zomer of op een later moment mee gestart.
Fase 5
Graaf, – leg- en montage werkzaamheden zijn afgerond; na afronding van het hele project wordt er op basis van een rondgang door de straten gekeken of er nog bestrating moet worden hersteld. Hierbij is het de gemeente die aan ons opdracht geeft tot eventueel herstel.
Fase 6
De stoepen in de Zwaluwstraat zijn gedicht en worden weer herstraat. De graaf-, leg- en montagewerkzaamheden zijn hier afgerond. De werkzaamheden in de Houtduifstraat, Roerdompstraat en Plevierstraat worden na de zomer opgepakt.
Fase 7
De werkzaamheden in deze fase zijn afgerond.
Fase 8
Met deze werkzaamheden wordt op een later moment gestart.
